Tasks

On the Tasks tab of the form, specify how the tasks derived from the specified task source will be generated and sequenced (this tab is common across all sources).

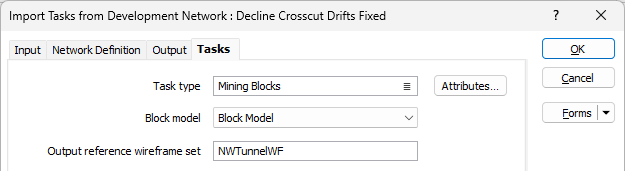

Task Types

Select the Destination Task Type for the Import process. The newly created tasks will have this task type.

To edit the attributes of the destination task type, click the menu button, select the task type and use the “Attributes …” button. In this task type attribute editor dialog, expression variables for reference block model element and material bin attributes are available and can be used to define task attribute values for the task imported from the mining block solid.

Block Model

Select (or accept the default) name of the reference block model.

Output reference wireframe set

Optionally, enter a name for the reference wireframe set for the output in the field provided.

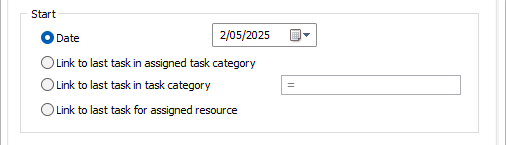

Start

Время начала импортированных задач можно контролировать с помощью полей Время начала. Если последовательность задач отсутствует (см. Последовательность задач), действует только параметр Дата.

При наличии последовательности параметры Время начала управляют временем начала первой задачи в каждой последовательности. Мы называем их "задачи с последовательностью по заголовкам". Время начала всех следующих задач в каждой последовательности устанавливается таким образом, чтобы каждая задача выполнялась после завершения предыдущей задачи.

Параметр Дата устанавливает время начала каждой задачи заголовка последовательности равным указанной дате и времени.

Параметры «категория задачи» и «ресурс» работают следующим образом. Перед началом импорта обнаруживается последняя задача (т.е. та, у которой самое позднее время завершения) для каждой категории задачи и ресурса. Связь, приведенная ниже, никогда не связывает импортированные задачи с другими задачами в том же импорте, а только с «последними задачами», найденными перед импортом.

Установите время начала, используя одну из следующих опций:

Опция Описание
Дата Используйте опцию Календарь, чтобы выбрать дату начала для импортированных задач.
Связать с последней задачей в назначенной категории задач Связывает каждую задачу заголовка последовательности после последней задачи назначенной категории задач. Ссылка приводит к тому, что время начала импортированной задачи наступает после времени завершения последней задачи.
Связать с последней задачей в категории задач [выражение] Оценивает выражение для каждой задачи заголовка последовательности. Результатом должно быть имя категории задачи, а задача заголовка последовательности будет связана после последней задачи в этой категории, как указано выше.
Связать с последней задачей для назначенного ресурса Связывает задачу заголовка последовательности после последней задачи назначенного ресурса.

Dependencies

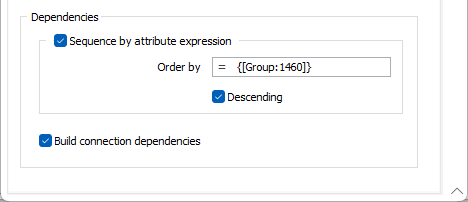

The Dependencies options on the Tasks tab are used to optionally configure the sequence by which task dependencies are applied, as well as optionally build any connection dependencies.

Sequence by attribute expression

You can build an expression that uses one or more task attributes to order them. Атрибуты задач for the current schedule are defined on вкладке Планирование | План, в группе Атрибуты.

For more information, see Определение последовательности задач in the Add Tasks | From Wireframes | Import Wireframes topic.

If you click the = icon in the Order by field, the Редактор выражений will open and you can build an expression to configure the sequence.

Whenever tasks are sequenced, the “Descending” check box can be used to reverse the order of the linking.

Build connection dependencies

Select this check box to examine the connectivity of all blocks, for all tasks added in the task source step, and add a dependency to all tasks that have exactly one predecessor (as defined by the tunnel graph built from the String file, where directions are determined by the order of the records).

Pit Optimisations
