Назначить / Распределить
К выбранным задачам можно добавить один или несколько ресурсов. Вы можете указать степень, в которой эти задачи должны быть выполнены до этого момента, и количество задач, которые будут выполнены.

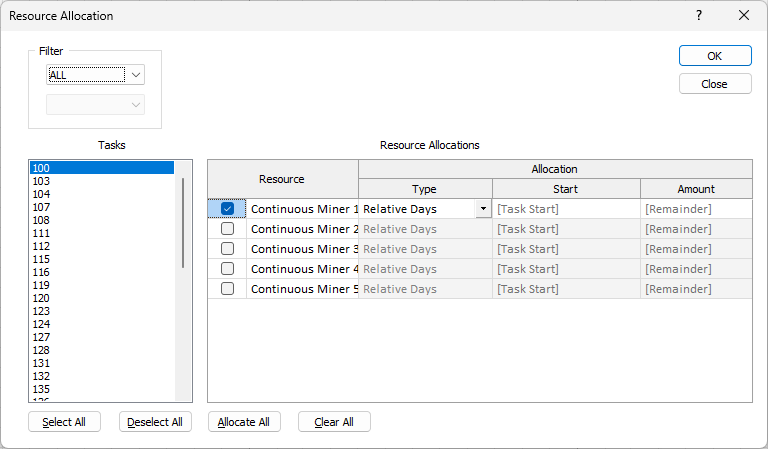

Если вы выбираете эту опцию, на экране будет отображаться форма, показанная ниже:
Фильтр
Фильтр позволяет распределять ресурсы для определенного поднабора задач в плане.
Полученный поднабор будет доступен доступно для выбора.
(Атрибут) Раскрывающийся список
Выберите атрибут задачи, к которому нужно применить фильтр.
(Значение) Раскрывающийся список
Выберите значение атрибута, для которого задачи должны быть включены в поднабор.
Задачи
Выберите задачи, на которые должны быть распределены ресурсы.
Если задачи выбраны в диаграмме Ганта или в функции План | Задачи | Управлять, они будут выбраны здесь автоматически.
Щелкните левой кнопкой мыши по нужной задаче, чтобы ее выбрать. Чтобы добавить отдельные задачи в вашу выборку, удерживайте клавишу CTRL при их указании. Чтобы выбрать все задачи от первой указанной до последней, удерживайте клавишу SHIFT при выборе последней задачи.
Если выбрано несколько задач и есть различия в деталях распределения ресурсов, вы не сможете изменить эти детали по любой из задач.
Распределение ресурсов
В таблице Распределение ресурсов указывается распределение ресурсов выбранным задачам и отводится по одной (1) строке по каждому ресурсу. определенному для плана.
Вы увидите следующие столбцы:
Ресурсы
Установите флажок, чтобы указать, следует ли распределить ресурс на задачу.
Активация/Отключение полей Тип, Начало и Количество.
Распределение
Введите детали распределения:
Тип
Выберите тип распределения
Он определяет, как значения для Начала, являющееся значением для начального критерия, и Количество, являющееся количеством выполненной задачи, указываются для распределения.
Поддерживаются следующие опции:
Опция |
Начальный критерий |
Количество |
---|---|---|
Относительные дни |
Количество дней с момента запуска задачи, по истечении которых ресурс начинает работу над задачей |
Количество дней, в течение которых ресурс работает над задачей |
Относительные часы |
Количество часов с начала задачи, в которые ресурс начинает работу над задачей |
Количество часов, в течение которых ресурс работает над задачей |
Абсолютное время |
Конкретная дата и время, когда ресурс начинает работу над задачей. |
Количество дней, в течение которых ресурс работает над задачей |
Выполненные проценты |
Процент задачи, выполненной до начала использования ресурса |
Дополнительный процент выполнения задачи по ресурсу |
Качество выполнения |
Количество, выполненное для задачи до начала использования ресурса |
Дополнительное количество задач, выполняемых ресурсом |
Начало распределения ресурсов для опций Относительные дни, Относительные часы, Выполненные проценты и Качество выполнения указывается относительно начала задачи, т.е. распределения будут перемещаться в плане по мере перемещения задач, к которым они применяются.
При этом начало отсчета Абсолютного времени - это конкретные даты и время, которые не будут изменяться, поскольку задачи, к которым они применяются, перемещаются в пределах плана. Это может привести к тому, что ресурсы будут назначены для работы над задачами не в то время, на которое эти задачи запланированы.
Если этот параметр изменен, значения для Начала и Количества сбрасываются, и ресурс распределяется на всю задачу. При необходимости можно указать подходящие альтернативные значения.
Начало
В соответствии с требованиями Типа введите значение критерия запуска.
Если это значение не указано, ресурс будет выделен с самого начала задачи.
Количество
В соответствии с требованиями Типа введите значение (дополнительной) работы, которую ресурс выполнит по задаче.
Если это значение не указано, ресурс будет выделен для оставшейся части задачи.
Пример: чтобы указать, что ресурс должен быть распределен на задачу на 6 часов, начиная с 12 часов после начала задачи, установите Тип = Относительные часы, Начало = 12 и Количество = 6.
Выбрать все
Нажмите на Выбрать все, чтобы выбрать все задачи.
Отменить все
Нажмите на Отменить все, чтобы отменить выбор всех задач.
Назначить все
Нажмите на Назначить все, чтобы распределить все ресурсы на выбранные задачи.
Очистить все
Нажмите на Очистить все, чтобы отклонить распределение всех ресурсов по выбранным задачам.
ОК
Нажмите на OK, чтобы назначить выбранные ресурсы выбранным задачам.
