Управлять ресурсами
Задачи выполняются с помощью ресурсов. Сюда входит оборудование, такое как буровые установки, экскаваторы и самосвалы, а также персонал. Ресурсы можно определить только для Оперативного плана. Если вы работаете со Стратегическим планом, группа Ресурсы не отображается на вкладке План.
В группе параметров в левой части формы перечислены имена ресурсов, определенных для плана.
Чтобы... |
Необходимо сделать... |
---|---|
Добавить новый ресурс |
Нажмите на кнопку со значком и введите имя нового ресурса. |
Выбрать ресурс |
Щелкните левой кнопкой мыши по имени календаря. Теперь этот ресурс будет «текущим» ресурсом. |
Копировать ресурс |
Нажмите на кнопку со значком. |
Переименовать ресурс |
Дважды щелкните левой кнопкой мыши по текущему имени и введите новое имя для ресурса. |
Удалить ресурс |
Нажмите на кнопку со значком. |
Форма содержит три (3) вкладки:
Вкладка |
Содержание (для текущего ресурса) |
---|---|
Ресурсы |
Максимальная производительность, с которой могут быть выполнены задачи, а также типичный календарь эффективности и готовности. |
Производительность |
Различная эффективность для разных диапазонов дат. |
Примечания |
Примечания или комментарии. |

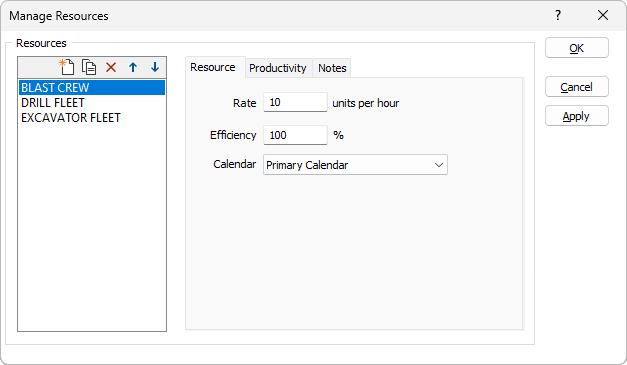

Ресурс
На вкладке Ресурс в форме Управление ресурсами, укажите максимальную производительность, с которой текущий ресурс может завершить работу над задачами, а также его типичный календарь эффективности и доступности.
Производительность
Введите максимальную производительность (единиц в час), с которой ресурс может выполнять работу над задачами, которым он назначен, в идеальных условиях.
При вводе этого показателя учитывайте типы задач, на которые будет распределен ресурс, и количественный атрибут для этих задач. Производительность - это максимальное число единиц количественного атрибута, которое может быть выполнено для задач за один (1) час.
Пример: чтобы определить экскаватор, который может перемещать 6000 тонн за 12-часовой период, когда он работает с максимальной производительностью, установите Производительность = 6000 / 12 = 500 (единиц в час). Назначьте ресурс только тем задачам, для которых количественный атрибут измеряется в тоннах.
Чтобы: чтобы указать фиксированную продолжительность для задач (например, на подготовку всегда требуется 4 часа), присвойте задачам атрибут для хранения требуемой продолжительности (часов), выберите этот атрибут в качестве количественного и установите для распределенного ресурса Производительность = 1. Чтобы использовать другие единицы продолжительности, установите Производительность = 60 / (единица измерения продолжительности в минутах). Например, если значение количественного атрибута кратно 15 минутам, установите Производительность = 60 / 15 = 4.
Эффективность
Введите типичную эффективность (%) ресурса, когда он готов к работе.
Это значение используется для масштабирования Производительности, чтобы получить эффективность, с которой ресурс может завершить работу над задачами в типичных рабочих условиях.
Варианты этого значения можно указать на вкладке Производительность .
Календарь
Выберите календарь готовности, в которому указывается, когда ресурс готов завершить работу над задачами, на которые он распределен.
