Правила внутригрупповых зависимостей

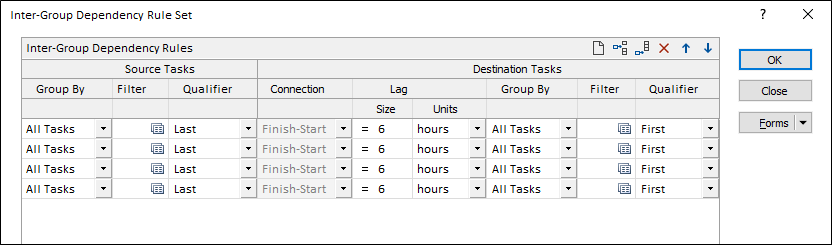

В форме Набор правил для внутригрупповых зависимостей используйте таблицу, чтобы указать исходные и целевые задачи, между которыми вы хотите создать зависимости.

Исходные задачи

Группировать по

В группе настроек Исходные задачи укажите, как выполнять группирование - по всем задачам или по заданной <Группе задач>. Смотрите: Группы задач

Фильтр

При желании отфильтруйте выбранные задачи, используя выражение, составленное из атрибутов Исходных задач. Смотрите: Фильтр задач

Классификатор

Из задач, выбранных в Правилах внутригрупповых зависимостей, Первая / Последняя / N-я / Соседняя / Ближайшая / Дальняя / Мин. / Макс. задача указанного типа задачи.

Классификаторы, которые вы имеете возможность выбрать (см. выше), могут различаться в зависимости от контекста правила.

Примеры

Целевые задачи

В группе настроек Целевые задачи укажите тип Соединения, которое надо установить между исходной и целевой задачей. В настоящий момент вам предоставляется одна опция:

Конец-Начало Вторая Задача (B) во взаимосвязи не может начаться, пока не будет завершена первая Задача (A). Это самый распространенный тип связи. Примечание: в этом типе взаимосвязи задача (B) не должна начинаться сразу после завершения задачи (A), возможна задержка.

Шаг (лаг/интервал)

В группе настроек Шаг укажите Размер шага и Единицы шага.

Размер шага

Укажите размер шага (интервала), который представляет собой величину, на которую должно быть отложено установление связи. При необходимости нажмите на символ = слева от поля ввода выражения, чтобы использовать переменные, константы и функции, предоставляемые в Редактор выражений.

Единицы шага

Если вы задаете взаимосвязи между задачами в плане, либо правила для создания этих взаимосвязей, вам доступны опции, с помощью которых вы можете определить единицы, в которых будут измеряться задержки (шаг) для каждого соединения.

Единица шага

Описание

Пример

часы

Количество прошедших часов.

Соединение = Конец→Начало

Шаг | Размер = 8

Шаг | Размер = часы

указывается, что конечная задача не может быть запущена раньше, чем через 8 часов после завершения исходной задачи.

количество

Значение количественного атрибута для исходной задачи, которое должно быть выполнено.

Количественный атрибут для исходной задачи = "МАССА"

Соединение = Начало→Начало

Шаг | Размер = 2000

Шаг | Единицы = количество

указывает, что конечная задача не может быть запущена до тех пор, пока в исходной задаче не будет достигнуто выполнение 2000 единиц атрибута «МАССА» (например, тонны).

% готово

Процент исходной задачи, которая должна быть завершена.

Количественный атрибут для исходной задачи = "ОБЪЕМ"

Соединение = Начало→Конец

Шаг | Размер = 25

Шаг | Единицы = % выполнения

указывается, что конечная задача не может быть завершена до тех пор, пока не будет выполнено 25% атрибута «ОБЪЕМ» в исходной задаче.

Примечание: для каждого соединения можно указать только одно из этих условий.

Группировать по

В группе настроек Целевые задачи укажите, как выполнять группирование - по всем задачам или по заданной <Группе задач>. Смотрите: Группы задач

Фильтр

При желании отфильтруйте выбранные задачи, используя выражение, составленное из атрибутов Целевых задач. Смотрите: Расширенный фильтр

Классификатор

Из задач, выбранных в Правилах внутригрупповых зависимостей, Первая / Последняя / N-я / Соседняя / Ближайшая / Дальняя / Мин. / Макс. задача указанного типа задачи.

Классификаторы, которые вы имеете возможность выбрать (см. выше), могут различаться в зависимости от контекста правила.

Примеры
